2026年8月25日,北京市人民政府印发《北京市"十五五"时期数字经济发展规划》(京政发〔2026〕15号),9月9日公开。
12项主要指标里有一项写法少见:单位电力生成词元数量达到2000万个。
按北京市经信局口径,目前北京1度电平均产出400万至500万个词元。五年要把这个数抬到四倍。
01 指标的分母换成了电
此前各地比算力,口径是规模:多少P、多少卡、几个万卡集群。
北京这次把分母换成电。同样一度电,产出的词元越多,效率越高。
配套的还有两条:存量数据中心电源使用效率(PUE)2030年降到1.35以下,新建智算中心100%使用绿电。
三个指标指向同一件事,算力设施要按单位电耗接受考核。

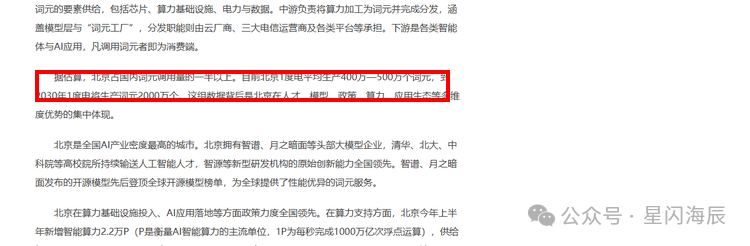

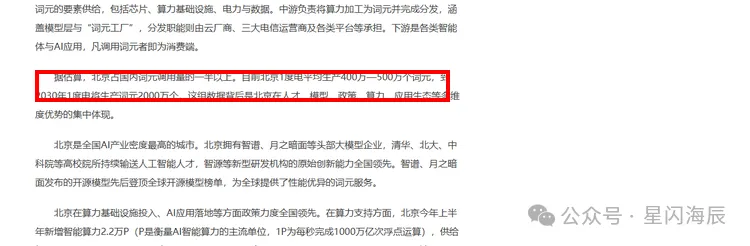

图片截取自北京市人民政府网站
02 上游的电力规划已经先动了
"十五五"规划纲要提出,推动绿色电力与算力协同布局。
8月3日,国家发展改革委、国家能源局发布《新型电力系统建设"十五五"规划》,提出"以电强算、以算促电",提高算力设施绿电占比。
中国电力企业联合会的测算数据:预计"十五五"时期全国算力用电量年均新增1000亿千瓦时以上,到2030年达到8000亿千瓦时,占全社会用电量6%左右。
内蒙古在4月21日的新闻发布会上说得更直接,在和林格尔和乌兰察布建设零碳数据园区,把绿电转成绿色算力,再转成词元。
03 词元产能正在被批量建设
北京经开区8月发布"词元十条",全市首个覆盖词元全产业链的专项政策。
内容是建万卡级词元工厂,每年发放算力券、数据券各1亿元,模型券或词元券1亿元,企业按词元消耗费用的50%申请补贴,单家最高500万元。
北京壹号词元工厂今年6月落地,8月进入规模化生产,据澎湃新闻报道,一期日产能已突破1.4万亿词元。京算词元工厂作为首家国资词元工厂也在亦庄点亮。
产能铺开之后,一度电能出多少词元,会变成可横向比较的数。

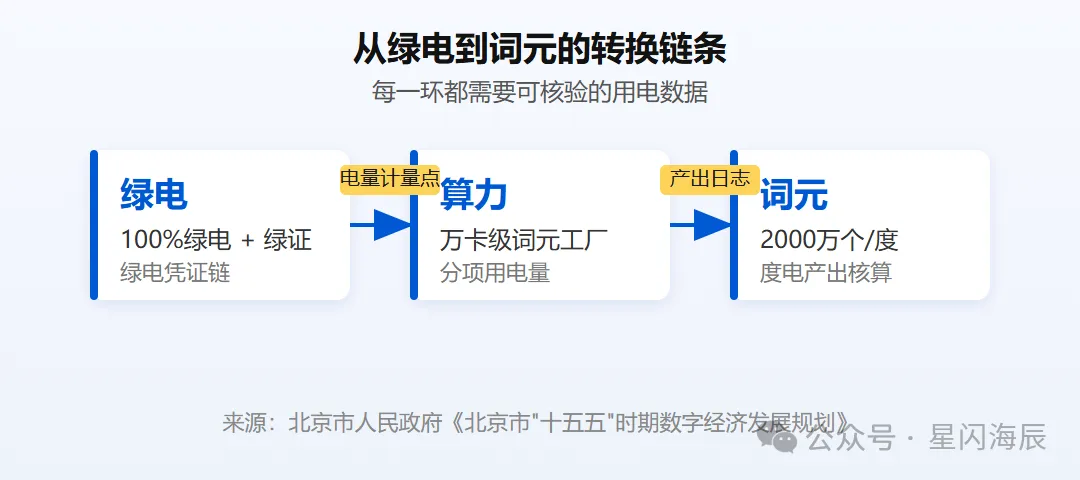

04 2000万个词元的账不好算
分子是词元产量,数据中心自己的调度日志有。分母是用电量,问题出在这里。
多数算力设施只有一块总表和一张月度电费单。IT设备、制冷、辅助、线损混在一起,靠经验比例分摊。
PUE也是同样的问题:它是实测值,需要独立采集点,不是年度估算能得出的。
度电词元产出一旦进入考核,分摊估算就过不了审计。

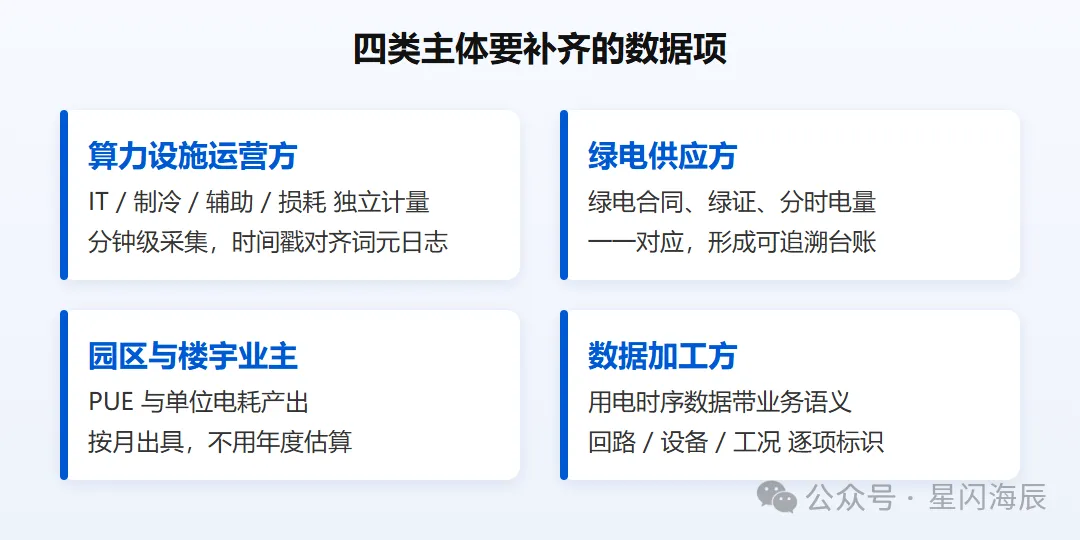

05 四类主体要先把数据补齐
算力设施运营方
把用电回路拆开,IT、制冷、辅助、损耗独立计量,分钟级采集,时间戳与词元产出日志对齐。 绿电供应方
绿电交易合同、绿证、分时电量一一对应,"100%绿电"才能被核验。 园区与楼宇业主
PUE和单位电耗产出要能按月出具,年度估算在招商与考核场合都不够用。 数据加工方
用电时序数据要带业务语义。哪条回路、哪台设备、什么工况,没有这些标签,后面入表和交易都缺口径。

星闪海辰面向负荷侧配电场景做 AI 电力数据要素,数据中心是公司 EPC 业务覆盖的场景之一。用电侧的接入由 AIoT 感知层完成,多协议接入与星闪无线让关键回路的采集点快速落地;EVOS 能源价值运营系统把这些时序数据加工成带资产、拓扑、负荷、工况事件、价值与权限合规六类标识的可用数据,让每一度电的流向和对应产出能被逐项追溯。对需要在考核口径下出具度电产出与 PUE 实测数据的算力设施和园区业主,这套数据底座解决的是算得出来、也经得起查的问题。原始明细数据始终留在客户授权范围内,对外输出的是脱敏加工后的结果。
